Eneva inicia fase operacional da UTE Azulão I no Amazonas

Usina conclui etapa de construção e avança para testes de integração ao Sistema Interligado Nacional

Publicado em 05/05/2026 às 17:40
Imagem ilustrativa gerada por inteligência artificial Nano Banana (Google Imagen)

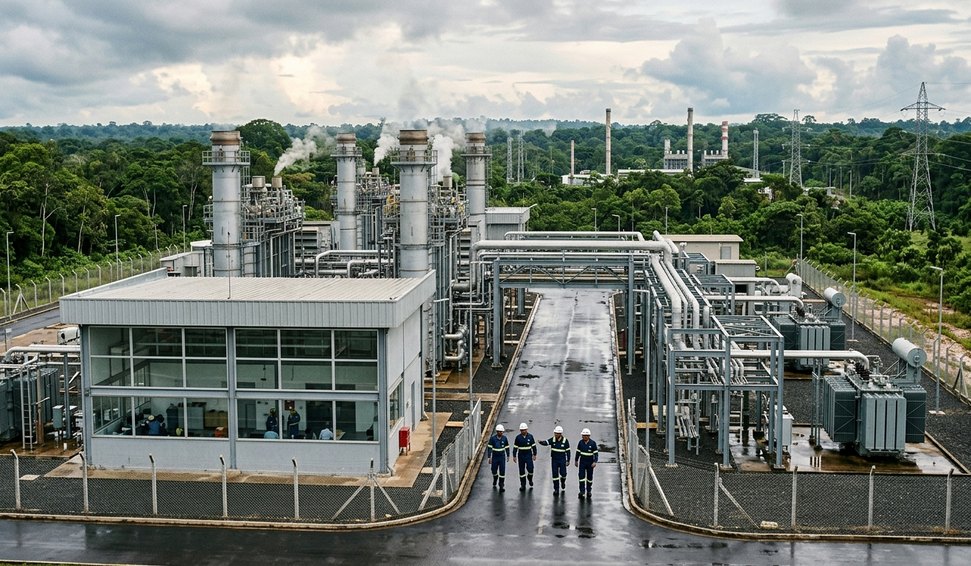

A Eneva concluiu a fase de engenharia e construção da Usina Termelétrica Azulão I e iniciou a etapa de testes operacionais do sistema que compõe o Complexo Termelétrico Azulão 950, localizado no município de Silves (AM). Segundo a companhia, o primeiro teste de acendimento da turbina foi realizado com sucesso, atingindo a condição conhecida como Full Speed No Load (FSNL), quando a turbina opera em velocidade plena, mas ainda sem carga.

A UTE Azulão I está sendo implantada em ciclo simples, com uma turbina a gás de 360 MW de capacidade instalada. Após o first fire, a unidade passa para a fase de testes de sincronismo com o Sistema Interligado Nacional (SIN), incluindo avaliações de desempenho, potência máxima e ensaios de confiabilidade para validação completa do ativo em condições operacionais.

O complexo também contará com a UTE Azulão II. Segundo Rafael Coitinho, diretor de Engenharia, Construção e Montagem da Eneva, a UTE Azulão II será construída em ciclo combinado, com uma turbina a gás natural de 360 MW e uma turbina a vapor de 230 MW, totalizando 590 MW. Juntas, as duas unidades somam capacidade instalada de 950 MW, suficiente para abastecer cerca de 4 milhões de residências.

Ambas as usinas são abastecidas com gás natural extraído do Campo de Azulão, replicando o modelo desenvolvido pela Eneva na Bacia do Amazonas, que integra a produção de gás natural à geração de energia elétrica.

A previsão para o início das operações do complexo é entre 2026 e 2027.
